Detalii proiectare: Parametri de planificare
Acest subiect descrie diferiții parametri de planificare pe care îi puteți utiliza în Business Central.
Modul în care sistemul de planificare controlează furnizarea articolului este determinat de diferite setări din fișa articolului sau SKU și de setările din parametrizarea fabricației. Următorul tabel arată modul în care acești parametri sunt utilizați pentru planificare.
| Parametru scop | |
|---|---|
| Definirea dacă elementul urmează să fie planificat | Politică de reluare a comenzii = Necompletat |
| Definirea momentului de reluare a comenzii | Găleată de timp Punct reluare comandă Timp de conducere pentru siguranță |
| Definirea a modului de reluare a comenzii | Cantitate stoc de siguranță Politică de reluare a comenzii: - Cant. recomandă fixă plus cantitate reluare comandă - Cant. maximă plus inventar maxim - Comanda - Lot-pentru-Lot |
| Optimizați când și cât de mult să reordonați | Perioada de reprogramare Perioada de acumulare a lotului Perioada amortizorului |
| Modificarea comenzilor de furnizare | Cantitate minimă comandă Cantitate maximă comandă Comandă multiplă |
| Delimitarea elementului planificat | Politica de fabricație: - Make-to-Stock - Make-to-Order |
Definire dacă articolul va fi planificat
Pentru a include un articol/SKU în procesul de planificare, acesta trebuie să aibă o politică de reluare a comenzii, altfel aceasta trebuie planificată manual, de exemplu, cu caracteristica Planificare comandă.
Definire când se reordonează
Propunerile de reluare a comenzii sunt, în general, lansate numai atunci când cantitatea disponibilă proiectată a scăzut sau sub o anumită cantitate. Această cantitate este definită de punctul de reluare a comenzii. În caz contrar, va fi zero. Zero poate fi ajustat prin introducerea unei cantități de stoc de siguranță. În cazul în care utilizatorul a definit un timp de așteptare de siguranță, aceasta va determina ca propunerea să fie livrată în perioada anterioară datei scadente necesare.
Câmpul Găleată timp este utilizat de politicile punctului de reluare a comenzii(Cant. fixă reluare comandă și Cant. maximă),unde nivelul stocurilor este verificat după fiecare găleată de timp. Prima găleată de timp începe la data de început a planificării.
Notă
La calcularea găleților de timp, sistemul de planificare ignoră toate calendarele de lucru care sunt definite în câmpul Cod calendar bază din paginile Informații companie și Fișă locație.
Timpul total de siguranță implicit, pe pagina Inițializare fabricație, trebuie setat la cel puțin o zi. Data scadenței cererii poate fi cunoscută, dar nu și timpul scadent. Planificarea se programează înapoi pentru a satisface cererea brută și, dacă nu este definit nici un timp de siguranță, bunurile pot ajunge prea târziu pentru a satisface cererea.
Trei câmpuri suplimentare de perioadă de reluare a comenzii, Perioadă reprogramare, Perioadă acumulare lotși Perioadă amortizare, joacă, de asemenea, un rol în definirea momentului de reluare. Pentru mai multe informații, consultați Optimizarea când și cât se poate reordona.
Definirea a cât se poate reordona
Dacă sistemul de planificare detectează necesitatea de a reordona, politica de reluare a comenzii selectată este utilizată pentru a determina când și cât de mult se comandă.
Independent de politica de reluare a comenzii, sistemul de planificare urmează de obicei această logică:
Cantitatea propunerii de comandă se calculează pentru a îndeplini nivelul minim specificat de inventar al articolului, de obicei cantitatea stocului de siguranță. Dacă nu este specificat nimic, nivelul minim al stocurilor este zero.
Dacă stocul disponibil proiectat este sub cantitatea stocului de siguranță, se sugerează o comandă de furnizare programată înapoi. Cantitatea comenzii va umple cel puțin cantitatea stocului de siguranță și poate fi mărită cu cererea brută în intervalul de timp, cu politica de reluare a comenzii și cu modificatorii comenzii.
Dacă inventarul proiectat este la sau sub punctul de reluare a comenzii (calculat din modificările agregate din găleata de timp) și deasupra cantității stocului de siguranță, se sugerează o comandă de excepție programată la termen. Atât cererea brută care trebuie îndeplinită, cât și politica de reluare a comenzii vor determina cantitatea comenzii. Cel puțin, cantitatea comenzii va îndeplini punctul de reluare a comenzii.
Dacă există o cerere brută mai mare scadentă înainte de data de sfârșit a propunerii de comandă programată la termen și această cerere aduce stocul disponibil proiectat în prezent calculat sub cantitatea stocului de siguranță, cantitatea comenzii este crescută pentru a compensa deficitul. Comanda de furnizare sugerată este apoi programată înapoi de la data scadenței cererii brute care ar fi încălcat cantitatea stocului de siguranță.
Dacă câmpul Găleată timp nu este completat, se va adăuga numai cererea brută la aceeași dată scadentă.
Următoarele câmpuri perioadă de reluare a comenzii joacă, de asemenea, un rol în definirea cât de mult să reordoneze: Perioada de reprogramare, Perioada de acumulare lotși Perioada de amortizare. Pentru mai multe informații, consultați Optimizarea când și cât se poate reordona.
Politici de reluare a comenzii
Următoarele politici de reluare a comenzii afectează cantitatea care este reordonată.
| Descriere | politică de reluare a comenzii |
|---|---|
| Cant. reluare comandă fixă | Cel puțin, cantitatea comenzii va fi egală cu cantitatea de reluare a comenzii. Acesta poate fi mărit pentru a satisface cererea sau nivelul de inventar dorit. Această politică de reluare a comenzii este utilizată de obicei cu un punct de reluare a comenzii. |
| Cant. maximă | Cantitatea comenzii va fi calculată pentru a îndeplini stocul maxim. Dacă se utilizează modificatori de cantitate, atunci inventarul maxim poate fi încălcat. Nu recomandăm să utilizați găleata de timp împreună cu cantitatea maximă. Găleata de timp va fi, de obicei, anulată. Această politică de reluare a comenzii este utilizată de obicei cu un punct de reluare a comenzii. |
| Ordine | Cantitatea comenzii va fi calculată pentru a satisface fiecare eveniment de cerere, iar setul cerere-ofertă va rămâne legat până la execuție. Nu sunt luați în considerare parametri de planificare. |
| Lot-pentru-Lot | Cantitatea este calculată pentru a satisface suma cererii care vine scadentă în găleata de timp. |
Optimizare când și cât de mult pentru a reordona
Pentru a obține un plan de furnizare rațional, un planificator va ajusta parametrii de planificare pentru a limita sugestiile de reprogramare, pentru a acumula cererea (cantitatea dinamică de reluare a comenzii) sau pentru a evita acțiunile de planificare nesemnificative. Următoarele câmpuri de perioadă de reluare a comenzii ajută la optimizarea momentului și a cât de mult se reordonează.
| Descriere | câmp|
|---|---|
| Perioada de reprogramare | Acest câmp este utilizat pentru a determina dacă mesajul de acțiune trebuie să reprogrameze o comandă existentă sau să o anuleze și să creeze o comandă nouă. Comanda existentă va fi reprogramată într-o perioadă de reprogramare înainte de furnizarea curentă și până la o perioadă de reprogramare după furnizarea curentă. |
| Perioada de acumulare a lotului | Cu politica de reluare a comenzii Lot-pentru-Lot, acest câmp este utilizat pentru a acumula mai multe nevoi de furnizare într-o singură comandă de furnizare. De la prima furnizare planificată, sistemul acumulează toate nevoile de aprovizionare în următoarea perioadă de acumulare a lotului într-o singură livrare, care este plasată la data primei livrări. Cererea în afara perioadei de acumulare a lotului nu este acoperită de această ofertă. |
| Perioada amortizorului | Acest câmp este utilizat pentru a evita reprogramarea minoră a aprovizionării existente în timp. Modificările de la data de furnizare până la o perioadă de amortizare de la data de furnizare nu va genera mesaje de acțiune. Perioada de amortizare specifică o perioadă de timp în care nu doriți ca sistemul de planificare să propună reprogramarea redirecționare a comenzilor de furnizare existente. Acest lucru limitează numărul de reeșalonare nesemnificativă a furnizării existente la o dată ulterioară, dacă data reprogramată se încadrează în perioada de amortizare. Prin urmare, o deltă pozitivă între noua dată de furnizare sugerată și data inițială de furnizare va fi întotdeauna mai mare decât perioada de amortizare. |
Notă
Cu politica de reluare a comenzii Lot-pentru-Lot, valoarea câmpului Perioadă acumulare lot trebuie să fie egală sau mai mare decât valoarea câmpului Perioadă amortizare. În caz contrar, perioada de amortizare va fi redusă automat în timpul rutinei de planificare pentru a se potrivi cu perioada de acumulare a lotului.

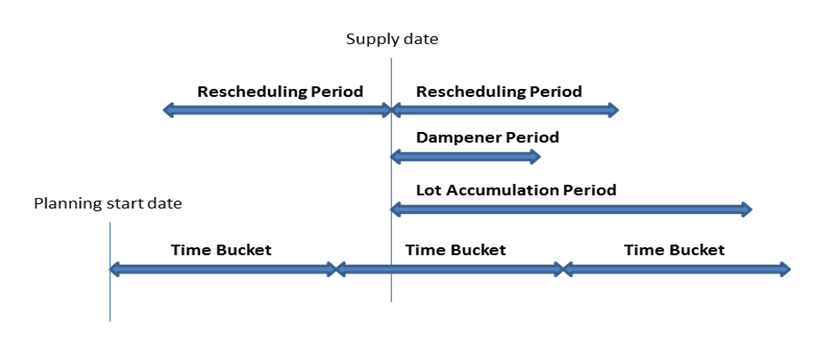

Calendarul perioadei de reprogramare, perioada de amortizare și perioada de acumulare a lotului se bazează pe o dată de furnizare. Găleata de timp se bazează pe data de început a planificării, după se arată în ilustrația următoare.

În exemplele următoare, săgețile negre reprezintă oferta existentă (sus) și cererea (în jos). Săgețile roșu, verde și portocaliu sunt sugestii de planificare.
Exemplul 1: Data modificată este în afara perioadei de reprogramare, ceea ce determină revocarea livrării existente. Se sugerează o nouă ofertă pentru a acoperi cererea în perioada de acumulare a lotului.

Exemplul 2: Data modificată este în perioada de reprogramare, ceea ce face ca livrarea existentă să fie reprogramată. Se sugerează o nouă ofertă pentru a acoperi cererea în afara perioadei de acumulare a lotului.

Exemplul 3: Există o cerere în perioada de amortizare, iar cantitatea de aprovizionare din perioada de acumulare a lotului corespunde cantității de furnizare. Următoarea cerere este descoperită și se sugerează o nouă ofertă.

Exemplul 4: Există o cerere în perioada de amortizare, iar oferta rămâne la aceeași dată. Cu toate acestea, cantitatea curentă de furnizare nu este suficientă pentru a acoperi cererea în perioada de acumulare a lotului, astfel încât se sugerează o acțiune de modificare a cantității pentru comanda de furnizare existentă.

Valori implicite: Valoarea implicită a câmpului Găleată timp și a celor trei câmpuri perioadă de reluare a comenzii este necompletată. Pentru toate câmpurile, cu excepția câmpului Perioadă amortizare, aceasta înseamnă 0D (zero zile). Dacă câmpul Perioadă amortizare este necompletat, se va utiliza valoarea globală din câmpul Perioadă de amortizare implicită din pagina Parametrizare fabricație.
Modificarea comenzilor de furnizare
Când s-a calculat cantitatea propunerii de comandă, unul sau mai mulți modificatori ai comenzii o pot ajusta. De exemplu, cantitatea maximă a comenzii este mai mare sau egală cu cantitatea minimă a comenzii, care este mai mare sau egală cu multiplul comenzii.
Cantitatea este scăzută dacă depășește cantitatea maximă a comenzii. Apoi, se mărește dacă este sub cantitatea minimă de comandă. În cele din urmă, este rotunjit în sus, astfel încât se potrivește cu o anumită ordine multiplă. Orice cantitate rămasă utilizează aceleași ajustări până când cererea totală a fost convertită în propuneri de comenzi.
Delimitarea elementului
Opțiunea Politică de fabricație definește comenzile suplimentare pe care le va propune calculul MRP.
Dacă se utilizează opțiunea Make-to-Stock, comenzile se referă numai la articolul în cauză.
Dacă se utilizează opțiunea Creare-la-comandă, sistemul de planificare va analiza LM de producție a articolului și va crea propuneri suplimentare de comenzi legate pentru acele articole de nivel inferior care sunt, de asemenea, definite ca produse-la-comandă. Acest lucru continuă atât timp cât există articole de făcut la comandă în structurile LM descrescătoare.
A se vedea, de asemenea,
Detalii proiect: Gestionarea politicilor de reluare a comenzii
Detalii de proiectare: Echilibrarea cererii și ofertei
Detalii de proiectare: Concepte centrale ale sistemului de planificare
